Angebot & Rechnung 12. Mai 2026 6 Min. Lesezeit

Angebot schreiben im Handwerk: Aufbau, Formulierung, Fehler

Die sieben Teile eines Angebots, Positionstexte, die keine Rückfragen erzeugen, und die Rechnung dazu: Was 48 Stunden Reaktionszeit gegenüber einer Woche an Umsatz ausmachen.

Ein Angebot im Handwerk besteht aus vier Teilen: der Leistungsbeschreibung, den Positionen mit Mengen und Preisen, den Konditionen und der Bindefrist. Alles andere ist Beiwerk. Entschieden wird trotzdem meist nicht über den Preis, sondern über drei Stellen, an denen Angebote unklar bleiben — und über die Zeit, die bis zur Zustellung vergeht.

Dieser Artikel geht den Aufbau durch, zeigt die Formulierungen, die Rückfragen erzeugen, und rechnet vor, was ein zu spät gesendetes Angebot kostet.

Der Aufbau

  1. Bezug. Worauf bezieht sich das Angebot — Anfrage vom 14.03., Ortstermin vom 18.03., Ausschreibung Nr. 2026-041.
  2. Leistungsbeschreibung. Zwei bis vier Sätze, was gemacht wird. Kein Positionstext, sondern der Überblick.
  3. Positionen. Nummeriert, mit Text, Menge, Einheit, Einheitspreis, Gesamtpreis.
  4. Summen. Netto, Steuer, Brutto. Bei Bauleistungen der Hinweis auf die Steuerschuldnerschaft, falls einschlägig.
  5. Ausführungszeit. Kalenderwochen oder Zeitraum, nicht „nach Absprache“.
  6. Zahlungsbedingungen. Abschläge, Skonto, Zahlungsziel.
  7. Bindefrist. Ein Datum, kein „freibleibend“.

Punkt 7 wird am häufigsten weggelassen und ist der wichtigste. Ein Angebot ohne Bindefrist bindet den Betrieb länger, als ihm lieb ist — und bei Material, dessen Preis sich bewegt, ist das ein echtes Risiko. Vier Wochen sind üblich, bei volatilen Materialpreisen auch zwei.

Die sieben Teile sind schnell aufgezählt und im Alltag trotzdem selten vollständig, weil jedes Angebot neu zusammengesucht wird. Wer Angebote und Rechnungen in einem System führt, hat Aufbau, Bindefrist und Zahlungsbedingungen als Vorgabe statt als Erinnerungsleistung. In der Mesh APP steckt diese Struktur in der Dokumentvorlage.

Positionstexte, die nicht nachgefragt werden

Eine Position beschreibt eine abgrenzbare Leistung. Sie beantwortet drei Fragen: was, wie viel, in welcher Ausführung.

Statt Besser
Fliesenarbeiten Bad, pauschal Wandfliesen Bad OG liefern und verlegen, Format 30×60, im Verband, inkl. Kleber und Fugenmasse, 28,4 m²
Elektroinstallation 14 Steckdosen und 6 Schalterstellen setzen, Unterputz, inkl. Dosen und Leitung ab Verteiler
Malerarbeiten Wände und Decke spachteln Q2, grundieren, zweimal weiß streichen, 62 m² Wand, 24 m² Decke

Der Unterschied ist nicht Höflichkeit, sondern Abgrenzung. „Fliesenarbeiten Bad, pauschal“ umfasst nach Meinung des Kunden auch den Boden, das Silikon und das Entsorgen des Altbelags. Die rechte Spalte sagt, was drin ist — und damit auch, was nicht.

Die drei Stellen, an denen Aufträge verloren gehen

  • Pauschalpositionen ohne Mengenangabe. Der Kunde kann nicht vergleichen und geht davon aus, dass mehr drin ist, als gemeint war. Bei der Abrechnung gibt es Streit.
  • Fehlende Nebenleistungen. Gerüst, Entsorgung, Anfahrt, Baustrom, Schutzmaßnahmen. Wer sie nicht ausweist, hat sie entweder einkalkuliert oder verschenkt sie — und weiß selbst oft nicht, welches von beidem.
  • Der Preis am Ende ohne Erklärung. Eine Summe, die 4.000 € über dem Mitbewerber liegt, ist erklärbar, wenn die Position sagt warum. Ohne Erklärung ist sie nur teurer.

Pauschalpreis oder Einheitspreis

Die Entscheidung fällt vor dem Schreiben und bestimmt den ganzen Aufbau.

  • Einheitspreis: Preis je Einheit, Menge wird nach Ausführung abgerechnet. Das Mengenrisiko liegt beim Auftraggeber, das Preisrisiko beim Betrieb. Richtig bei allem, was sich erst beim Öffnen zeigt — Altbau, Sanierung, Erdarbeiten.
  • Pauschalpreis: Fester Betrag für eine beschriebene Leistung. Beide Risiken liegen beim Betrieb. Richtig bei klar abgegrenzten, wiederkehrenden Leistungen mit verlässlicher Mengenschätzung.

Der teure Fehler ist die Mischform ohne Kennzeichnung: ein Angebot mit Einheitspreisen, unter dem eine Gesamtsumme steht, die der Kunde als Pauschale liest. Wer Einheitspreise anbietet, schreibt unter die Summe, dass nach tatsächlichem Aufmaß abgerechnet wird — in einem Satz, nicht im Kleingedruckten.

Stundenlohnarbeiten gehören getrennt ausgewiesen

Regiearbeit im Pauschalangebot zu verstecken, funktioniert nie. Entweder steht sie als eigene Position mit Stundensatz und geschätztem Umfang im Angebot, oder sie wird separat beauftragt.

Formulierung, die sich bewährt hat: „Nicht vorhersehbare Zusatzleistungen werden nach Aufwand zu 78,00 €/Std. abgerechnet. Vor Ausführung erfolgt eine Ankündigung.“ Der zweite Satz ist der wichtige — er verhindert die Rechnung, mit der niemand gerechnet hat. Wie der Stundensatz darin zustande kommt, steht in Stundenverrechnungssatz im Handwerk berechnen.

Was die Wartezeit kostet

Die Zeit zwischen Anfrage und Angebot entscheidet häufiger als der Preis. Bei Privatkunden fragen die meisten drei Betriebe an. Wer als Erster ein vollständiges Angebot vorlegt, wird deutlich häufiger beauftragt — nicht weil er billiger ist, sondern weil der Kunde eine Entscheidung treffen kann, solange das Thema noch aktuell ist.

Eine Beispielrechnung für einen Betrieb mit 12 Anfragen im Monat:

  • Durchschnittliches Auftragsvolumen: 6.400 €
  • Angebot innerhalb von 48 Stunden: Zuschlagsquote rund 40 %
  • Angebot nach mehr als einer Woche: Zuschlagsquote rund 22 %
  • Differenz bei 12 Anfragen: 2,2 Aufträge im Monat = rund 14.000 € Umsatz

Die Zahlen schwanken nach Gewerk und Kundenkreis, die Richtung nicht. Und der Engpass ist fast nie das Kalkulieren, sondern das Schreiben: Positionstexte aus alten Dokumenten zusammensuchen, Preise nachschlagen, Layout richten.

Der Versand entscheidet über die Rückmeldung

Ein Angebot als PDF im Mailanhang landet im Posteingang neben allem anderen. Der Kunde muss es öffnen, lesen, antworten — drei Schritte, von denen jeder verschoben werden kann.

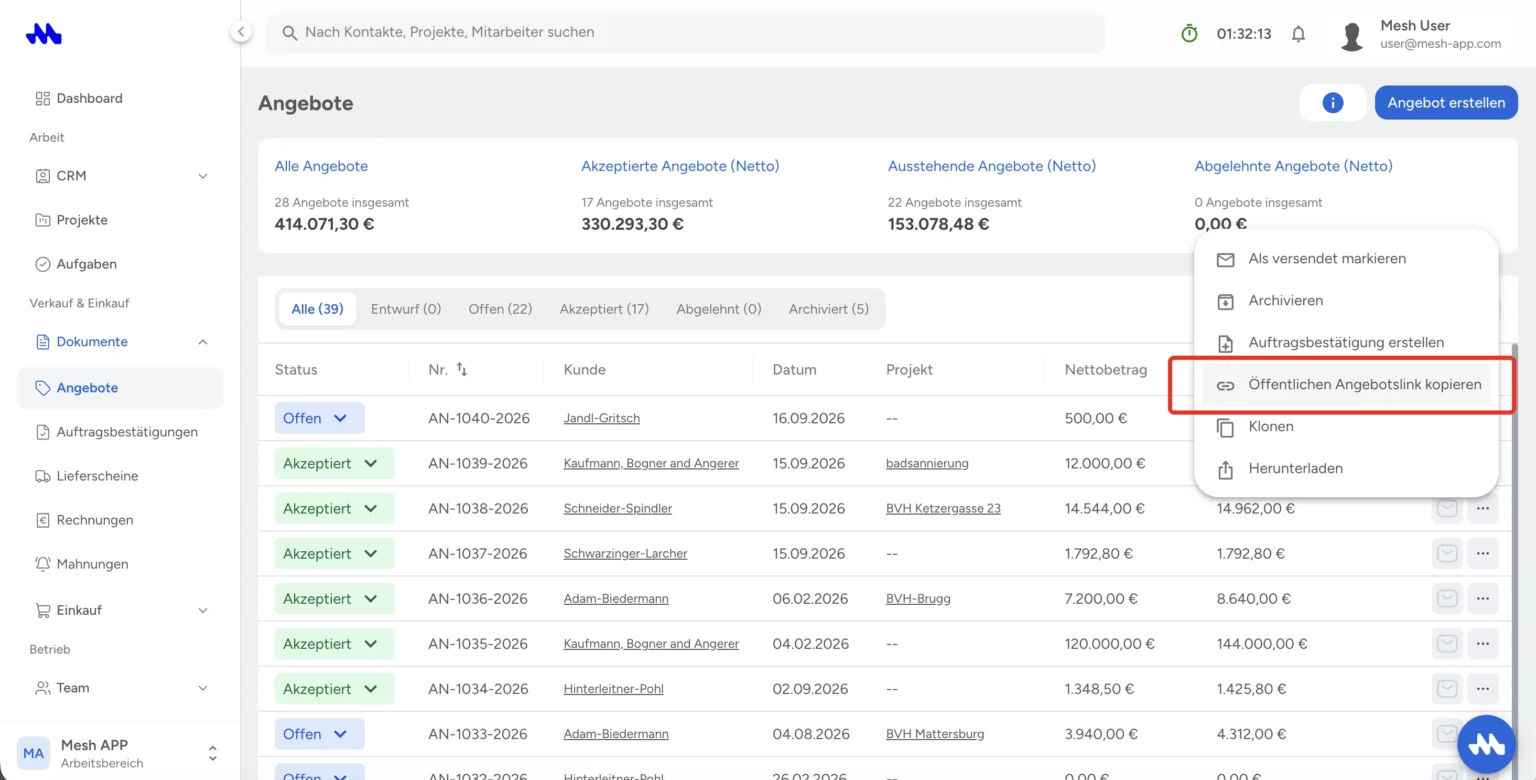

Ein Angebot als Link, den der Kunde im Browser öffnet und mit einer Schaltfläche annimmt, verkürzt das auf einen Schritt. Der Betrieb sieht außerdem, ob und wann geöffnet wurde — und weiß damit, ob Nachfassen sinnvoll ist oder ob die Mail im Spam hängt. Die Mesh APP verschickt Angebote auf diesem Weg und setzt die Annahme des Kunden direkt in einen Auftrag um.

Nachfassen ist kein Nachbohren

Rund die Hälfte aller nicht beauftragten Angebote wird nie abgelehnt — sie werden vergessen. Auf beiden Seiten.

Ein funktionierender Rhythmus: nach vier bis fünf Tagen eine kurze Nachfrage, ob Rückfragen offen sind. Nach zwei Wochen ein Hinweis auf die auslaufende Bindefrist. Danach nichts mehr. Beides sind kurze Mails, keine Verkaufsgespräche.

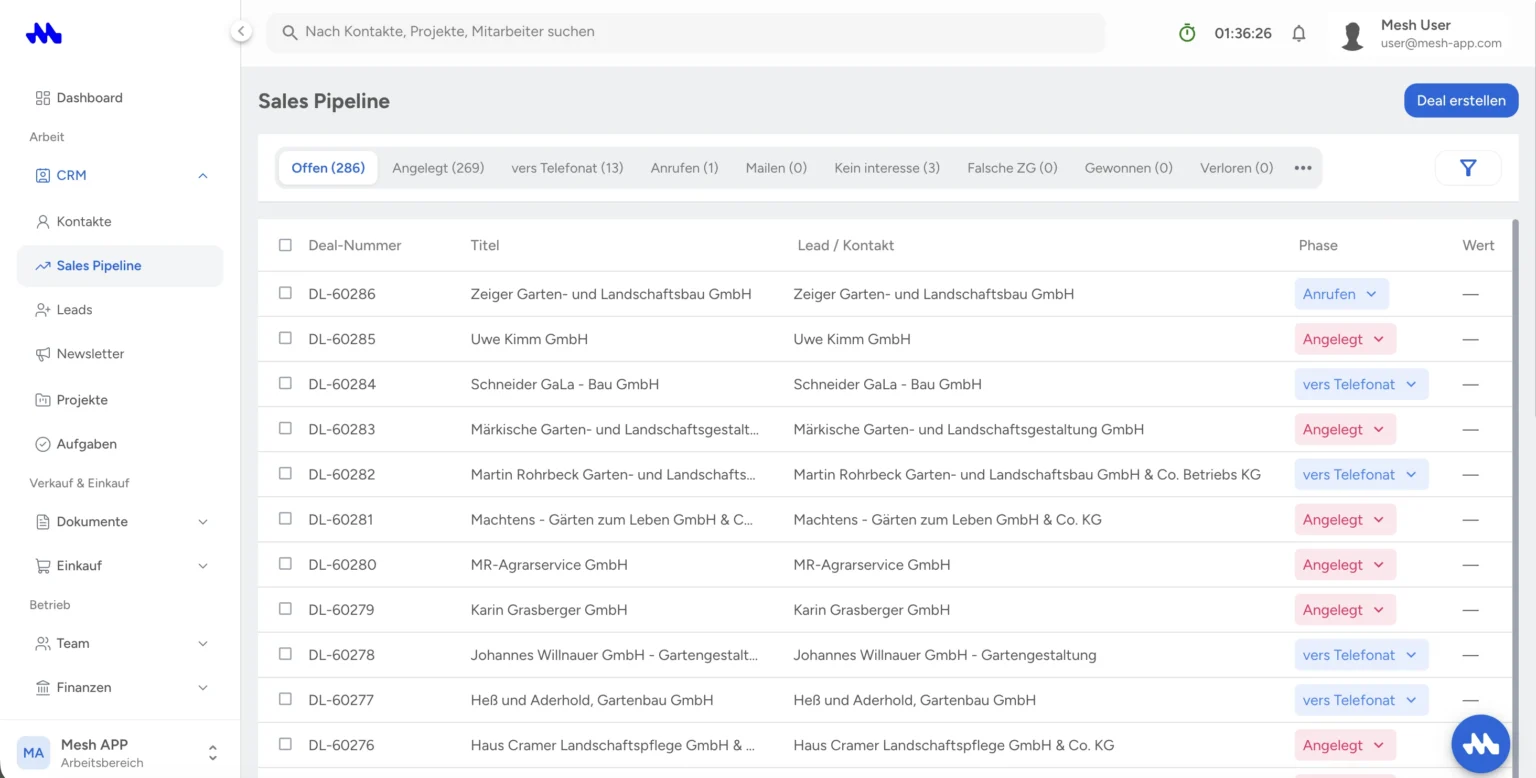

Damit das systematisch passiert, braucht jedes offene Angebot ein Nachfassdatum. In einer Pipeline sichtbar, nicht in einem Kalender, in den niemand schaut.

Wenn der Kunde den Preis drücken will

Ein Nachlass auf die Gesamtsumme ist der schlechteste Weg, weil er die Kalkulation angreift, ohne die Leistung zu verändern. Drei Prozent auf 18.000 € sind 540 € — bei einer kalkulierten Marge von acht Prozent ist das über ein Drittel des Gewinns.

Besser sind Antworten, die den Umfang verändern statt den Preis:

  • Position streichen oder reduzieren. Die Entsorgung übernimmt der Bauherr, das Gerüst steht vom Vorgewerk ohnehin.
  • Ausführung ändern. Anderes Material, andere Oberflächengüte — dann ist es ein anderes Angebot, kein Nachlass.
  • Termin als Gegenleistung. Ein Nachlass gegen einen Ausführungstermin in einer schwachen Woche ist ein Geschäft, kein Verlust.
  • Skonto statt Nachlass. Zwei Prozent bei Zahlung binnen acht Tagen kosten weniger als drei Prozent Nachlass und verbessern die Liquidität.

Was in keinem Fall passieren sollte: der Nachlass am Telefon, ohne ein korrigiertes Angebot hinterher. Sonst weiß bei der Abrechnung niemand mehr, welche Summe gilt.

Vom Angebot zum Auftrag

Wird ein Angebot angenommen, sollte nichts neu geschrieben werden. Die Positionen sind kalkuliert, die Mengen stehen, der Text ist abgestimmt. Aus dem Angebot wird die Auftragsbestätigung, daraus das Projekt, daraus die Rechnung — mit denselben Positionen.

Wo dieser Weg bricht, entsteht die Arbeit doppelt und mit ihr die Fehlerquelle. Der ausführliche Ablauf steht im Guide: vom Angebot zum Auftrag.

Technisch laufen Angebot, Auftrag und Rechnung über Angebote und Rechnungen in der Mesh APP. Wer Positionstexte aus einer Beschreibung erzeugen lassen will, findet das bei den KI-Angeboten; der Versandweg mit Annahmeschaltfläche sind die Angebots-Links.

Was die Mengen im Angebot wert sind, hängt am Aufmaß dahinter — siehe Aufmaß-App. Und was am Ende übrig bleibt, zeigt erst die Nachkalkulation.
